Stavební spolek na VD Orlík

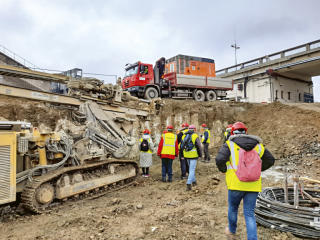

Dne 23. listopadu členové Stavebního spolku navštívili Vodní dílo Orlík. Zajímali se o stavbu budovaného havarijního přelivu i o provozovanou vodní elektrárnu ČEZ.
Vedoucí projektu divize 6 Ing. Tomáš Beržinský podal informace o celém projektu a následně Ing. Michael Remeš ze Zakládání staveb představil technologie použité při realizaci zajištění stavebních jam.
Z hlediska zajištění stavebních jam pro výstavbu stavebních objektů: SO 01 – vtokový objekt, SO 02 – krytá část skluzu a SO 03 – otevřená část skluzu, se jedná o velmi komplikované staveniště s nutností použití široké škály technologií speciálního zakládání. Hlavním problémem je skutečnost, že staveniště se nachází v prudce svažitém terénu se značným úklonem geologických vrstev a lokálně velmi proměnným stupněm zvětrání horniny. Nejdříve bylo nutné provést větší množství doplňujících ověřovacích sond po obvodě stavební jámy (velkoprůměrovou vrtnou soupravou) a na základě jejich vyhodnocení upravit projekt, stanovit reálnou délku pilot, upřesnit kotvení a doplnit pažení mikrozáporami ve spodní části pažení. Statickou zodpovědnost za tyto úpravy převzala projekce Zakládání staveb (FG Consult).
v zázemí vodní elektrárny
Další zastávkou členů Spolku a techniků stavby vodního díla byla Vodní elektrárna Orlík. Principy výroby elektřiny v soustrojí s Kaplanovou turbínou nám objasnil bývalý a dlouholetý pracovník ČEZ. Prohlídku a výklad prošpikoval nejrůznějšími zajímavostmi z provozu i z doby rekonstrukce po povodni v roce 2002. Elektrárna Orlík je s celkovým výkonem 364 MW stěžejním článkem vltavské kaskády. Velmi rychlé a operativní najetí na plné zatížení trvá pouhých 128 sekund. Dá se říct, že její provoz je bezobslužný, protože je ovládána dálkově z centrálního dispečinku ve Štěchovicích. Děkujeme kolegům z divize 6 a ze Zakládání staveb za přípravu exkurze i za pozvání na další návštěvu.
Ing. Michael Remeš a Jarmila Kaloušová
